海上数据中心不是普适终局,而是东部沿海专项方案 ——微软验证技术,中国验证生意。
它的价值不在于取代陆上大机房,而在于用海洋这张独特的地图,对准东部沿海的三重约束。
01陆上算力的三重约束(先说清:这是东部沿海的约束)
数据中心能耗的大头,往往不是服务器,是散热。
传统数据中心有 30%–40% 的电力不是用来计算,而是用来给设备降温;电力成本通常占数据中心运营成本的 40%–60%。国际能源署(IEA)数据显示,全球数据中心每年耗电约占全球总用电量的 1%–1.5%,其中高达 40% 用在冷却上。
但必须划清边界:这个“三重约束”,主要是东部沿海的约束,不是全行业的约束。
· 能耗约束:制冷吃电、PUE 压不下来
· 土地约束:东部沿海土地紧张、地价高昂、能耗指标紧俏
· 用户约束:沿海地区聚集全国超过 45% 的人口和近 60% 的 GDP,绝大多数数据消费大城市离海岸线不到 200 公里——用户在这,算力却建不进来。
西部、北部其实有闲置土地、充裕的绿电,因此“入海”从来不是算力行业的唯一出路。准确的说法是:当陆上大型园区在东部沿海越来越难落地时,海成了这片区域里少数还能腾挪的空间之一。
「算力的尽头不一定是海洋——但东部沿海算力的答案,可能在海里。」
02海底数据中心的核心逻辑:“三重就近”如何闭环
把服务器沉到海底,用海水当免费冷源,只是表象。真正值钱的是三个“就近”的联动:
· 就近绿电 —— 降能耗成本
· 就近用户 —— 拓高价值业务
· 就近出海产业 —— 满足数据合规
东部沿海同时是海上风电基地最密集的区域。海风直连,是指海上风电机组通过海底光电复合缆,直接把电流输送到水下数据中心,绕开传统电网调度。
海风直连 = 风电不经电网、通过海底电缆直接给算力供电。海底光电复合缆 = 同时传输电力与光纤信号的 cable。

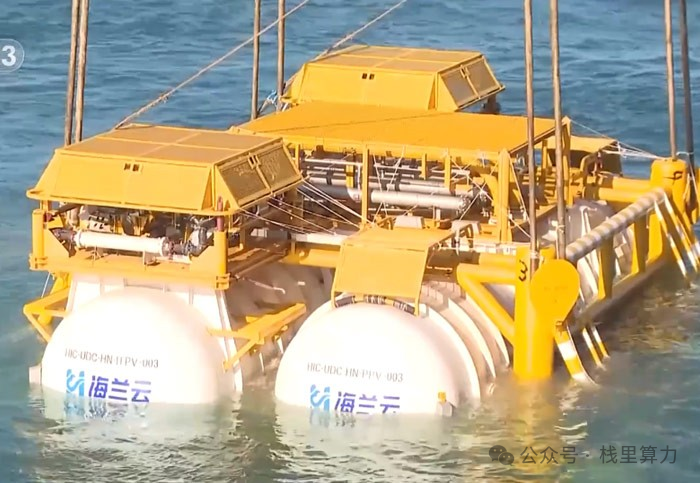

海兰云临港项目约 95% 的服务器机架由海上风电直供——在东部沿海场景下,这是最彻遍的物理直供方案(内陆风光储大基地直供可实现电网隔离,但多靠协议与储能调平;物理直供局限于近海风电场 + 算力中心的近距离直连)。

海底数据中心紧贴沿海城市,跨海光缆回传到上海的延迟仅 0.5 毫秒。低时延直接转化为高价值订单:对时延敏感的沿海金融量化、实时交互型 AI 推理,是陆上偏远大基地给不了的业务。
临港带动的“来数加工”模式值得单说:跨境数据服务公司把影视、游戏等世界模型项目的数据,送到临港的海底算力中心做本地加工。
为什么海底机房有助于“来数加工”:
• 多数东南亚、日韩等沿邻国家的数据出境合规要求“数据在境内处理”。
• 自贸试验区的数据出境负面清单(“非禁即准”)给出了一个“清单外可自由出境”的安全通道。
• 海南版负面清单契合深海业、海洋科学、旅游免税等特色领域,而海底数据中心天然属于海洋产业集群——双方在政策归属上存在一定契合。
《促进和规范数据跨境流动规定》(2024 年 3 月发布)明确规定,自贸试验区可自行制定数据出境安全评估、个人信息出境标准合同、个人信息保护认证管理范围的清单;到 2026 年底已有北京、上海、海南、天津、江苏、浙江、广西、重庆、福建等 9 个试点。负面清单外的业务数据,不需事前安全评估即可出境;清单内的数据仍需走评估。也就是说,海底数据中心的跨境业务合规性,取决于它在哪个试点,处理的是哪类数据。
三者如何闭环?就近绿电把能耗成本打下来 → 成本优势让低时延高价值订单更有竞争力 → 订单增长带来更多跨境数据加工需求,反过来又需要更多绿电直供的算力。这是一个自我增强的商业循环。
03国内外项目对比:微软验证技术,中国验证生意
1. 微软:技术验证很成功,商用落地却止步
2015 年,微软在太平洋海域做了 105 天的水下数据中心概念验证;2018 年,把一批服务器沉到苏格兰奥克尼群岛海底约 117 英尺(约 36 米)深处,命名“北方群岛”。两年后打捞上岸分析:
· 服务器故障率仅为陆上数据中心的 1/8
· PUE 低至 1.07
为什么放弃?官方原因包括:商业逻辑与市场需求不匹配、维护与升级成本高、技术挑战大——这是多因素叠加的商业决策,不是简单一句“不值得”。更重要的是:微软放弃的是“大规模海底机房商用”,不是整个技术路线;它至今仍在研究海水浸没冷却、近海小型水下算力模块。
2. 陵水:全球首个商用海底数据中心(2025 年 11 月一期全面竣工)
由海兰信旗下海兰云主导建设。单舱 PUE 低至 1.076(厂商数据,统计口径以舱内 IT 设备为核心),对比 2021 年全国数据中心平均 PUE 1.49 有明显优势。
商业上,陵水已经产生业务收入,签约近 10 家企业,服务方向覆盖大模型训练/推理、工业仿真、游戏制作、海洋科学研究。

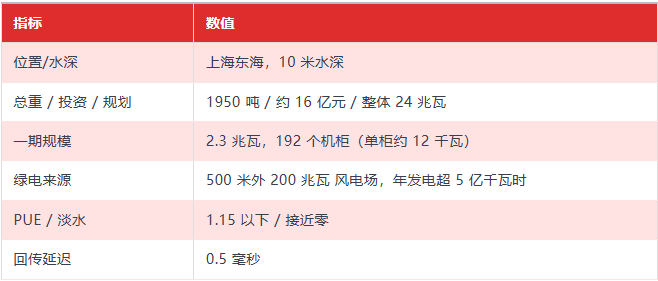

3. 临港:全球首个海风直连海底数据中心(2026 年 4 月投入运营)

微软与中国项目的本质差异:微软验证“水下机房技术可行”,陵水验证“海底算力能商用赚钱”,临港验证“海上绿电能物理直供”。一条完整的技术-商业-能源链,是渐进搭起来的。
04政策壁垒 + 全周期成本:这笔账不简单
1. 海域 & 绿电政策红线
· 用海审批
· 绿电直供
《海域使用管理法》规定,超过一定规模的海域用海需国务院审批;地方人民政府规定用海权限;任何用海必须征求同级有关部门意见,颁发海域使用权证书。新修订的《临时用海管理办法》(2026 年 7 月)取消了“临时海域使用证”环节,但海底数据中心属于持久性用海,不能归入临时用海——其审批周期普遍以数月至数年计,且要面对生态保护红线、军事禁区、渔业养殖区等硬约束。用海使用费方面,近海用海按面积/容积每年计费,陵水单舱海域年租在数百万元量级,是全生命周期成本中不可忽略的固定项。
目前海上风电普遍通过电网并网购电,“直供”到算力中心的模式属于非标创新。因为国家电网是垄断性主体,省级电力主管部门对“直连绕过电网”的模式审批路径尚不明确——也就是说,海风直连目前更多靠地方试点政策背书,缺乏统一可复制的全国性规则。
2. 全周期成本拆解

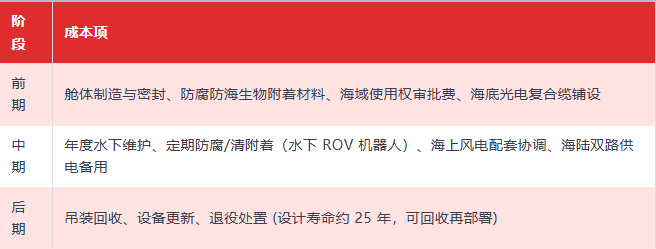

阶段

收益端:持续低 PUE 的电费节约、零淡水的水费省、低时延高溢价政企订单、绿电低碳补贴/碳资产收入。
判断:目前公开渠道缺乏权威的全生命周期财务测算。央视报道的“运营成本比陆地同规模低约一半”属于示范项目阶段性口径,不代表全行业平均水平。单舱千万级投入 + 25 年回收周期,现阶段更多是“战略示范价值”而非“财务样板”。
3. 风电波动 + 储能成本副作用
海风直连的一个现实槽点:海上风电出力波动 10%-20%(行业普遍误差)。解决波动,最直接的办法是配套海上储能舱。
业界估算,海上储能一般使一次性投资增约 15%-30%(含电池舱、水上转换、海底铺缆)——而海上储能商业化本身仍处早期,钠离子/等离子电池方案在试点阶段;储能舱额外占据靠近算力舱的海域,增加防腐与维护成本,也增加海底布缆的复杂度。
换言之,“海风直连”的经济性,很大程度取决于风电出力的平滑程度,以及储能/备电方案的成本。
05三类风险与应对

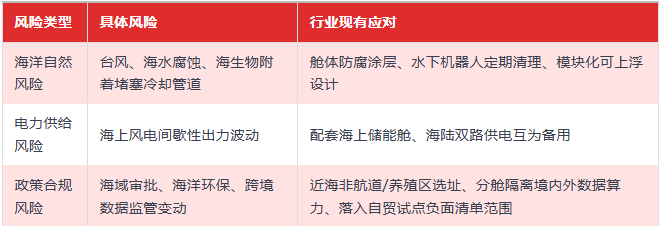

风险类型

这些风险都有工程化解法,但每一项都在加成本——这正是“为什么海底机房注定是重资产”的根本原因。风险可控≠便宜。
06业务场景适配清单(落地参考)
优先考虑海底机房的业务:
AI 大模型持续训练/推理
稳定负荷、对成本敏感
跨境影视、游戏渲染 + 来数加工
合规驱动
海洋科研仿真
离数据源近、场景天然契合
对时延敏感的沿海金融算力
更适合留在陆上的业务:
· 短期弹性算力(海底舱扩容周期长,跟不上突发需求)
· 小型办公服务器、内陆政企通用算力
· 需要高频设备调试更换的测试机房
07行业发展预判 + 产业链机会
短期(3–5 年):定点示范为主
陵水、临港之后,海兰云推动单舱 5–7 兆瓦规模化部署,计划在长三角、珠三角、环渤海多舱并联。关注三个信号:舱体模块化降本、海域审批流程是否放开、海风直连政策是否出统一指南。
中长期(5–10 年)
若舱体模块化量产 + 海上储能成本下降 50% 以上,海底数据中心才有望从“示范项目”变成东部沿海算电协同的常见选项——注意是“常见选项”,不是“替代地位”。目前判断它“标配选项之一”尚为早。
细分赛道机会(值得留意):
海底舱体制造
密封防腐、25 年耐用结构,国际上几家厂商先发。
水下运维 + ROV 清洗
定期去除海生物附着,目前主要靠人工或无人机机器人。
海底光电复合缆
风电直供 + 数据回传两用一线,是未来海上多能互联的核心。
海上储能配套
波动平抑是海风直连经济性的前提,仍在商业化萌芽。
多舱并联调度系统
模块化部署后,如何协同调度多座海底舱体,是下一个工程挑战。
三方建议:
· 产业端:推动舱体与接口标准化,降低单舱制造成本,这是规模化的前提
· 企业端:先评估自身的地理位置与业务特点,再决定入不入海,别跟风
· 政策端:明确海域使用权审批流程、海洋环保边界与跨境数据监管细则,给民间资本一个可预期的合规框架
