AI时代的到来,算力基础设施扩容需求激增,传统冷站安装占地大、施工慢、能效偏低的痛点亟待破解。坐落于江苏常熟高新区的普洛斯云计算研究开发及数据交互中心三期,创新落的多集装箱拼接式预制集成冷站,创下国内外最大预制冷站快速交付纪录,获评 CDCC 2025 十大数据中心优秀项目、算力中心节能减排标杆,为高密智算中心行业打造快速交付、低碳节能全新范本。
一、华东高标准算力园区,硬件实力拉满
园区按国标 A 级、LEED 金奖、绿色数据中心双 5A 标准建设,整体规模行业领先:
总 IT 负载 120MW,合计 8178 台机柜,适配 8–15kW 高密度算力部署;
全球算力总布局 2900MW,已投运 12 座数据中心,稳居 2024 中国算力服务商十强;
配电升级 DR 分布式冗余架构,替代传统 2N 方案,提升了供电可靠性,有效确保末端算力服务器安全运行。
液冷风冷并行,设置兼容机房模块,既满足液冷机房布局要求,同时可以兼用风冷服务器机房,液冷系统采用风液同源,确保系统灵活匹配后期业发展需求。

二、多箱拼接冷站,刷新预制冷站规模上限
项目在一二期室内预制方案基础上迭代升级,创造性将多集装箱拼接集成冷站,突破了传统集装箱单体尺寸限制:
超大冷量配置:单机冷量提升至 2200RT,多箱体组合实现 N+1 冗余运行,满足超大规模算力制冷需求;
极致省空间:水泵、换热器、冷机底层布置,冷却塔二层叠放,相比一二期室方案节省 40% 占地;
全天候稳定运行:箱体自带保温通风、防雨防虫结构,冬季百叶密闭减少热量损耗,站内每小时 5 次换气,适配全年户外工况。

三、预制化极速交付

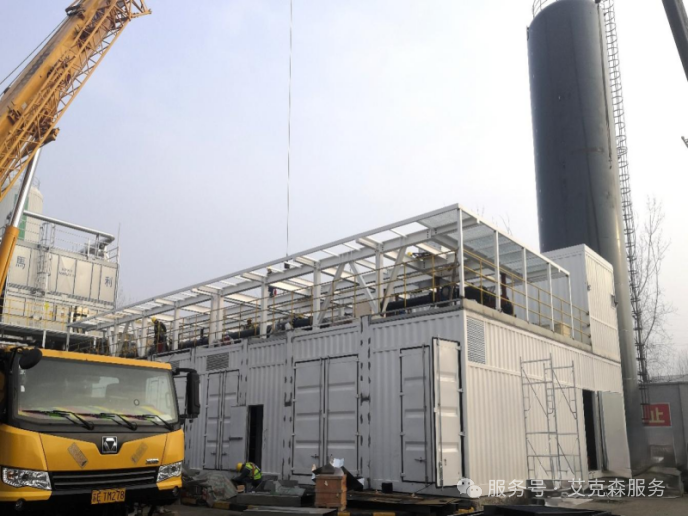

采用「工厂预制 + 现场拼装」标准化模式,重构项目建设节奏:
工厂完成预装、试压、联调,拆分箱体运输到场,20 小时即可完成吊装拼接;
箱体就位后半个月完成管路、电缆连接,快速通水通电;
较一二期的室内预制化解决方案相比,吊装时间优化至16小时,整体项目交付周期缩短30%以上。

四、超低 PUE 绿色运营,节能减排优秀案例
整套冷站系统深度优化自然冷却逻辑,通过前期BIM技术优化管路布局,选用高效冷却塔延长自然冷却时间,项目设计目标 PUE<1.25,实际低负载工况能效优于预期:
依托高效冷却塔延长全年自然冷却时长,大幅削减压缩机能耗;
入选 “2023-2024 算力中心高质量节能减排案例”,兼顾高密度算力承载与低碳运营;
模块化可扩展架构,支持算力分期扩容,避免前期过度投入,降低全生命周期运维成本。
IOL观察
IOL刊物
数据云仓
报告
冷暖智造
