AIDC液冷:45℃温水冷却,冷水机组为何仍在?
搜索

AIDC液冷:45℃温水冷却,冷水机组为何仍在?

2026年6月,格力中标中国联通超过2亿元的机房制冷订单;冰轮环境旗下顿汉布什的IDC专版磁悬浮系列已通过认证并大批量供货。冷水机组已经进入具体数据中心项目,但设备的使用方式正在变化。

英伟达在Vera Rubin平台提出45℃温水冷却方案,更高的进水温度让自然冷却可用时段变长。与此同时,GB200 NVL72机柜约80%的热负荷由冷板液冷承担,仍有约20%需要风冷。当地气候、风冷负荷与停机代价,决定冷机能否退出具体项目。

一句话判断:45℃温水冷却能延长自然冷却时间,冷水机组仍负责高温时补冷,并为风液混合机房保留可靠的机械冷源。

热量离开机房,还要经过一次侧

冷板与服务器接触,把芯片产生的热交给循环液;CDU负责连接机房内外的水路,精密空调则处理仍由空气承担的热负荷。热量到了二次侧末端之后,一次侧再通过冷却塔、干冷器或冷水机组把它送出建筑。液冷替代的是部分机柜内的空气散热路径,并没有取消室外排热这一步。

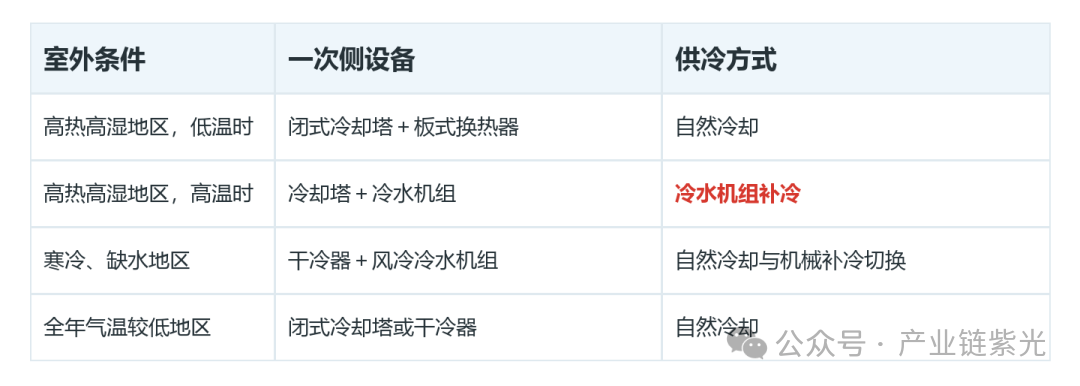

一次侧可以利用室外空气自然冷却,也可以用压缩机驱动的冷水机组机械制冷。自然冷却减少压缩机运行时间,但可用时长随室外温湿度、末端需要的水温而变化;机械制冷可以在自然冷却达不到供水要求时把水温继续降下来。高热高湿地区的方案是低温工况用闭式冷却塔和板式换热器,高温工况启动冷水机组补冷;寒冷且缺水的地区则可把干冷器与风冷冷水机组配合使用。

冷源配置因此是气候和末端水温共同决定的设备组合。全年较冷的地区可以更多依赖冷却塔或干冷器,高温时段较长的机房需要更充分的机械制冷配置;相同的液冷机柜,放在不同城市,一次侧的设备清单也可能不同。


看到这里,AIDC液冷一次侧的主要逻辑已经逐渐展开。但一条主线是否还值得继续跟,需要每天重新核对驱动、热度和兑现节奏。我每天会在开盘前重新筛一遍市场,只留下2—3条更值得观察的方向。明天优先看什么,可以滑到文末,从【阅读原文】继续看。

45℃进水温度,改变了冷机的运行时间

45℃是Vera Rubin所述的进水温度方案。进水温度越高,室外空气无需额外降温就能完成换热的时段越多,冷水机组可以少运行。这一设计确实触及冷源设备的使用频率,不能简单沿用低水温方案的配置逻辑。

但进水温度是服务器液冷回路的要求,数据中心还存在其他散热对象。机柜内仍需风冷的部件包括内存、固态硬盘和光模块,它们同样受温度影响。当机房同时给液冷和风冷末端供冷时,45℃进水方案不能直接替代整套冷源系统的温度控制任务。

室外环境又给自然冷却设了边界。即使在挪威较冷地区,绿山数据中心每年约有330天能够采用自然冷却,剩余时段仍需要机械补冷。高温天气下,如果只依靠冷却塔或干冷器,供水温度会随着环境条件上升;冷水机组提供的是自然冷却失效时仍可调用的降温手段。

这种冗余不是空置设备。2024年冷却系统故障占数据中心重大故障的19%,仅次于电力问题;冷却中断会影响计算设备的连续运行。温水冷却降低机械制冷使用频率与保留机械制冷能力可以同时成立,项目设计最终还要满足连续运行所需的可靠性。

压缩机决定冷水机组的成本与能耗

机械制冷被调用时,冷水机组通过压缩机推动制冷剂循环:蒸发器吸收回水热量,压缩机提高制冷剂压力和温度,冷凝器再向室外放热。压缩机既是主要耗电单元,也占冷水机组成本的一半以上;整机效率和成本的差异,很大一部分落在这个核心部件上。

大型数据中心使用的磁悬浮离心方案,让转子在磁浮轴承中无油、低摩擦运行,适合负荷随计算任务波动的机房。来源比较显示,其综合部分负荷性能指标IPLV较传统螺杆机组高约42%。这说明设备不能只比额定制冷量:机房并非始终满负荷运行,部分负荷下的耗电和维护需求同样影响持续供冷。

压缩机之外,换热器、泵阀和控制系统要一起满足末端水温及故障切换要求。数据中心客户还要看已有项目经验与供应商认证,尤其在冷却故障代价较高的场景,单个高效部件必须进入稳定的整机和系统方案,才能成为可用的供冷能力。

部件、整机和交付各有一道门槛

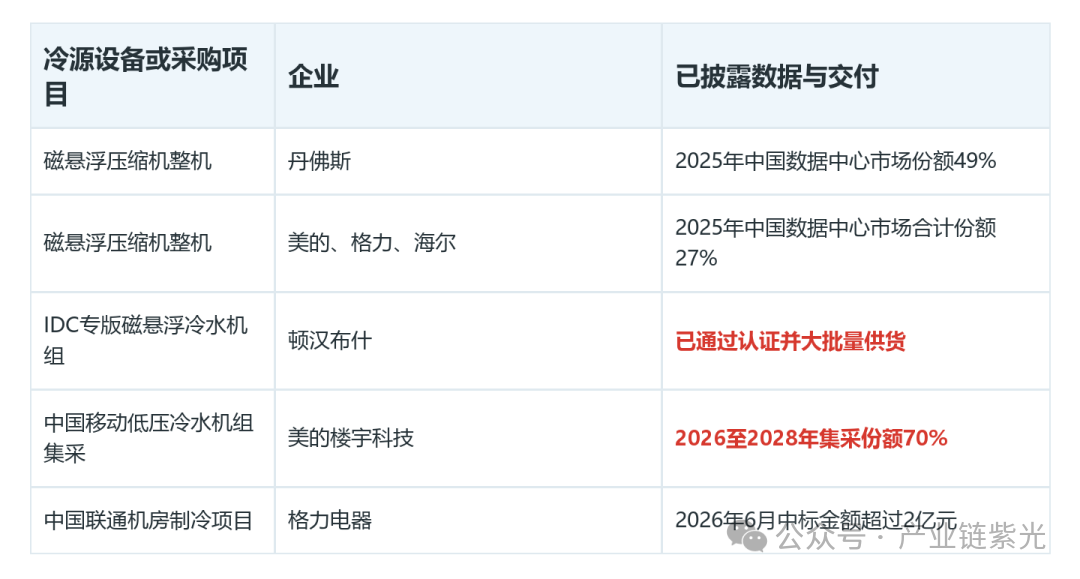

2025年中国数据中心磁悬浮压缩机整机市场中,丹佛斯份额为49%,美的、格力、海尔合计27%。这个统计对象是磁悬浮压缩机,不是全部冷水机组;它显示核心部件已有明确的竞争格局,也解释了为何整机厂商重视压缩机自研和内部配套。汉钟精机、磁谷科技、鑫磊股份主要处在独立压缩机供应环节,面对的是整机厂商对效率、可靠性及供货的要求。

整机端的业务进展各有具体落点。冰轮环境旗下顿汉布什的IDC专版磁悬浮系列已通过认证并大批量供货,数据中心冷源业务订货和出货额持续增长;美的楼宇科技已形成从冷源、CDU到液冷末端的产品组合,并取得中国移动2026至2028年低压冷水机组集采70%份额。格力的数据中心温控产品已批量交付中国联通长三角智算中心等项目,2026年6月又中标中国联通机房制冷订单。这些事实分别指向认证供货、产品组合与项目交付,不能用单一份额概括所有企业的位置。


供货能力还包含时间。数据中心冷水机组的交付周期为20至40周,平均约34周;这个行业口径不能直接归到某一家企业。冷源设备进入项目要经过方案匹配、认证与制造交付,已具备部件技术的企业和已经形成批量供货的整机企业,所处阶段并不相同。

45℃温水冷却让一次侧更依赖自然冷却,但它没有改变机房必须持续排热的物理任务。一次侧冷水机组的价值,落在高温时可启用的机械补冷、风液混合末端需要的温度控制,以及高可靠场景中经认证的整机交付能力;具体项目仍由气候和末端设计决定设备组合。

最后,现在市场每天的消息很多变化也很快,大家盘前未必有时间逐条梳理。我会在每个交易日开盘前,整理2—3条重点观察方向,其中的逻辑我会梳理清楚告诉你。想省下反复翻找信息的时间,可以点击文末左下角的【阅读原文】,查看我整理的盘前重点观察方向。


关键词:AIDC   编辑:LHK
版权与免责声明

1、凡来源标注为“产业在线ChinaIOL”的信息、数据及图片内容、报告及目录均为本网原创,著作权受我国法律保护。如需转载,请注明“来源:产业在线”。

2、本网站注明“来源为其他媒体与网站”的文字、图片和视频,转载是出于非商业性的信息交流之目的,并不意味着赞同其观点或认同其内容的真实性。

3、约稿或长期合作,请联系本网。

以上内容最终解释权归产业在线所有。

相关新闻
